시공후기· 경기 평택 · 350kW급 · 물류센터 옥상

경기 평택 물류센터,
방수부터 깔고 시작한 350kW급

옥상 태양광에서 건물주가 가장 걱정하는 것은 누수입니다. 경기 평택의 이 물류센터는 구조물을 세우기 전에 옥상 전체에 TPO 방수시트를 먼저 시공했고, 그 위에 350kW급 발전소를 올렸습니다.

경기 평택 물류센터 옥상 태양광 준공 후 항공 사진
준공 후 옥상 전경

현장 한눈에 보기

  1. 경기 평택 물류센터 옥상, 350kW급 지붕형 태양광
  2. 구조물 설치 전 옥상 전체 TPO 방수시트 시공, 이음부 열풍 용접
  3. 방수층을 유지하도록 구조물·케이블 트레이 고정까지 일관 관리
  4. 양면형 모듈, 케이블 트레이 배선, 인버터 설치

01측량으로 시작한 현장

시공 전 넓은 옥상을 확인한 뒤 발전설비가 들어설 위치를 측량해 정했습니다. 설비 구역과 통로를 피해 모듈을 놓을 범위를 확정한 뒤 공사를 시작했습니다.

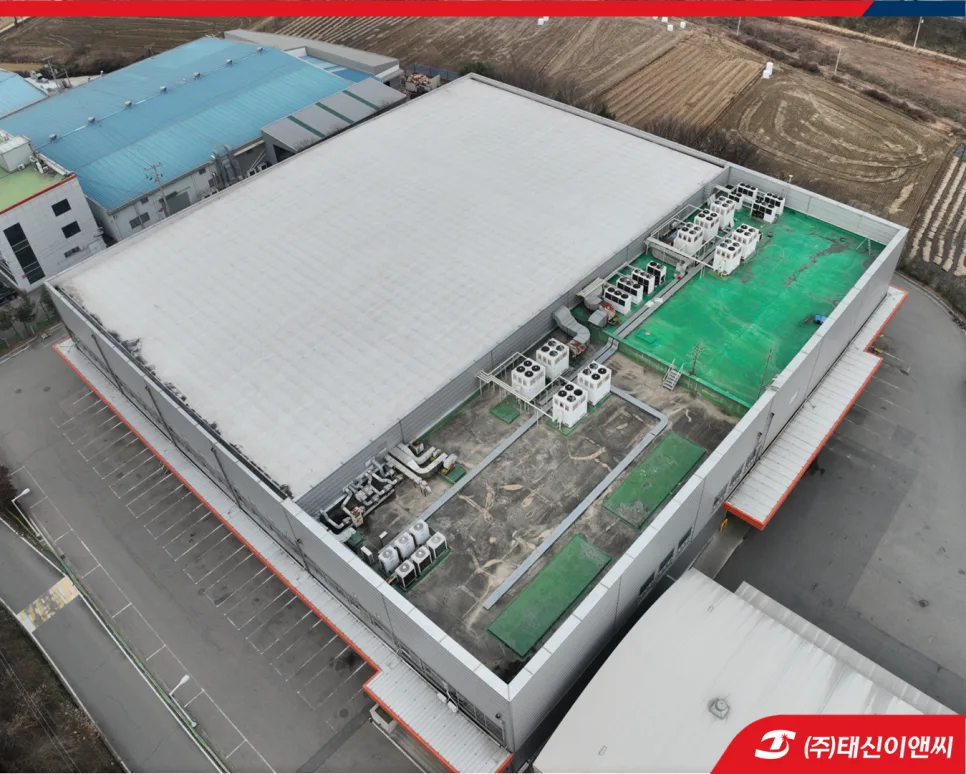

시공 전 물류센터 옥상 항공 사진
시공 전 옥상

02구조물보다 방수가 먼저

이 현장은 구조물을 세우기 전 옥상 전체에 TPO 방수시트를 먼저 깔았습니다. 시트를 순서대로 펼친 뒤 이음 부위를 열풍으로 용접해 옥상 전체를 하나의 막처럼 이었습니다.

TPO는 열가소성 폴리올레핀 소재로 햇빛과 온도 변화에 강하고 유연해, 넓고 평평한 옥상에 잘 맞는 방수 방식입니다.

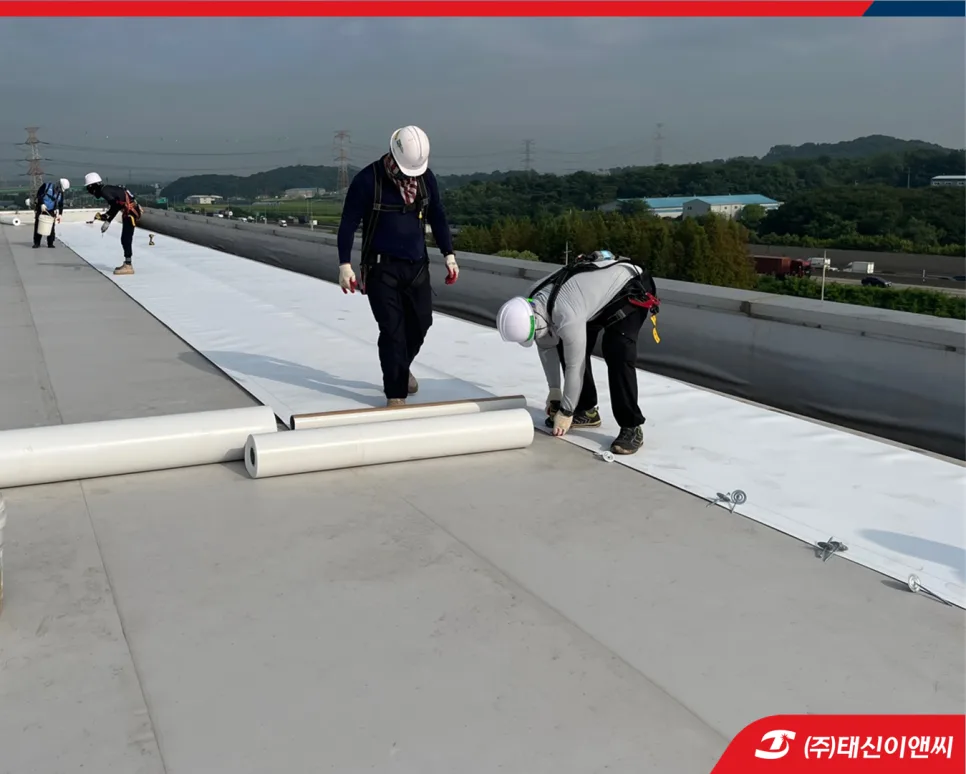

옥상에 TPO 방수시트를 펼쳐 까는 작업자들
TPO 방수시트를 펼쳐 까는 모습

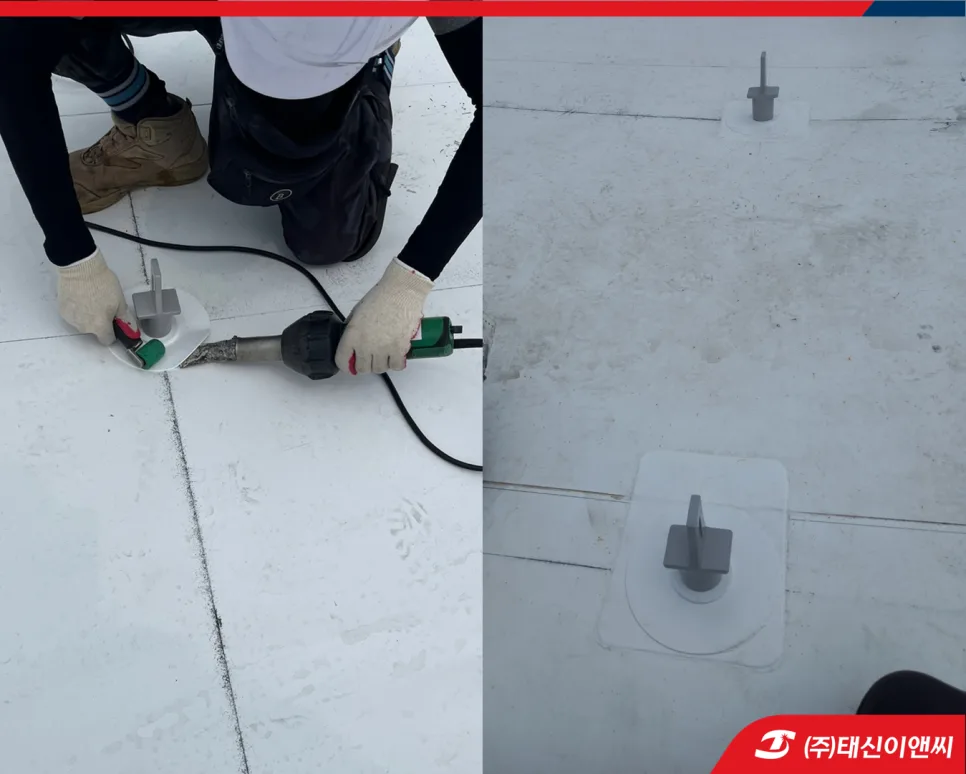

방수시트 이음부를 열풍으로 용접하는 모습
이음부 열풍 용접과 고정부 마감
왜 직접 방수까지 했을까요? 방수 시공부터 같은 팀이 맡으면, 이후 구조물이나 케이블 트레이를 고정할 때도 방수층을 해치지 않도록 처음부터 끝까지 일관되게 관리할 수 있습니다.

03구조물과 모듈

방수층 위에 모듈을 받칠 구조물을 일정한 간격과 방향으로 세웠습니다. 작업자는 안전장비를 착용하고 작업했습니다. 구조물 위에는 630Wp급 양면형 모듈을 설치했습니다.

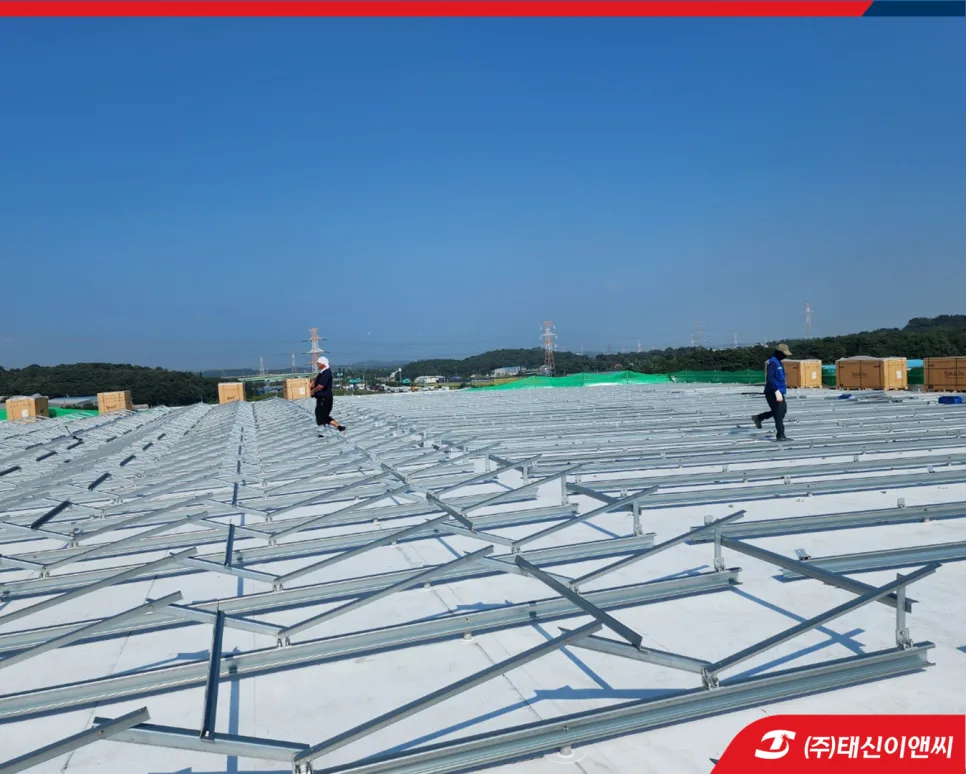

방수층 위에 설치된 구조물
방수층 위 구조물 설치

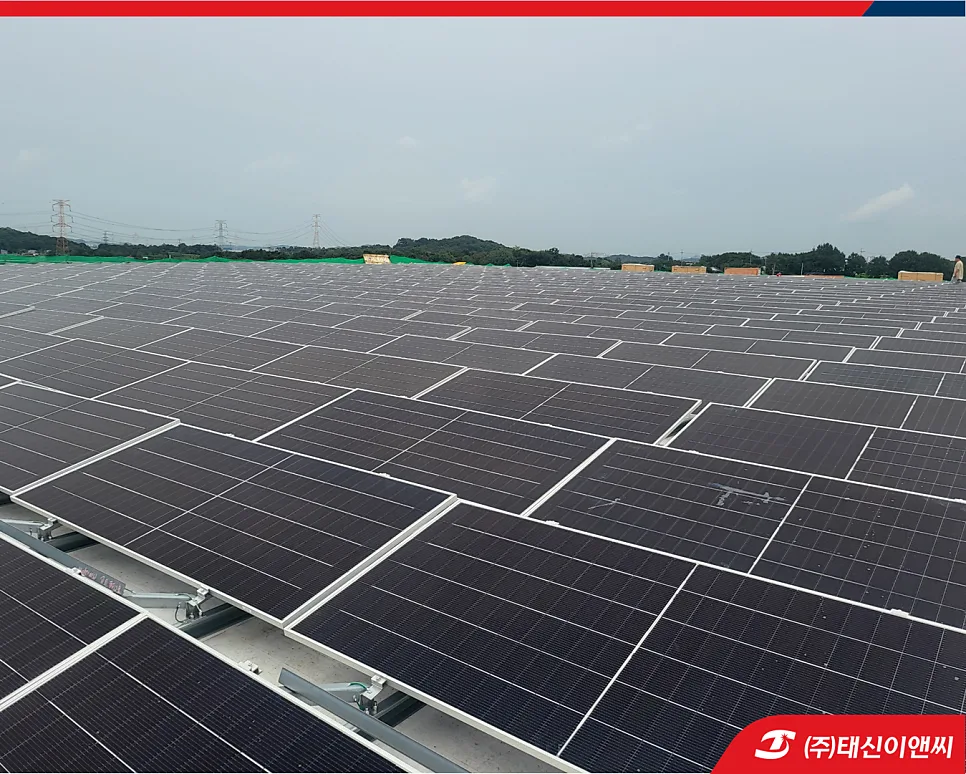

옥상에 설치된 양면형 모듈
양면형 모듈 설치 후 모습

04전기공사와 인버터

모듈 설치가 끝난 뒤 스트링 간선과 케이블 트레이를 시공하고 저압반을 구성했습니다. 배선을 트레이에 정리해 옥상 바닥에 케이블이 흩어지지 않도록 했습니다. 인버터는 벽면에 분전반과 함께 설치했습니다.

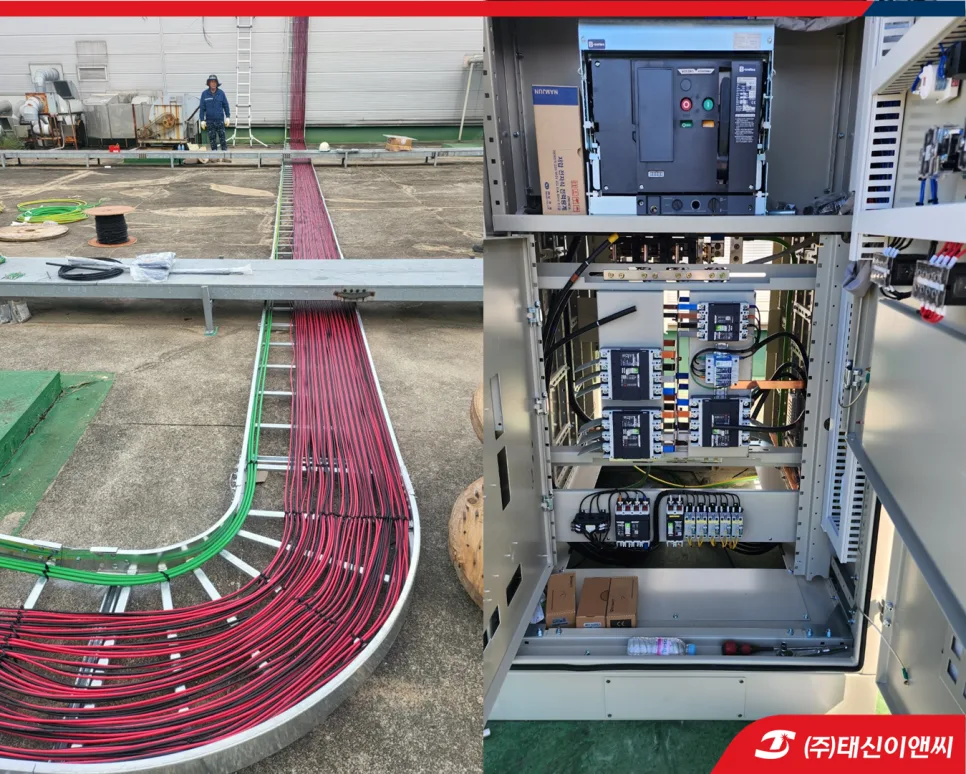

케이블 트레이와 저압반 내부
케이블 트레이 배선과 저압반 내부

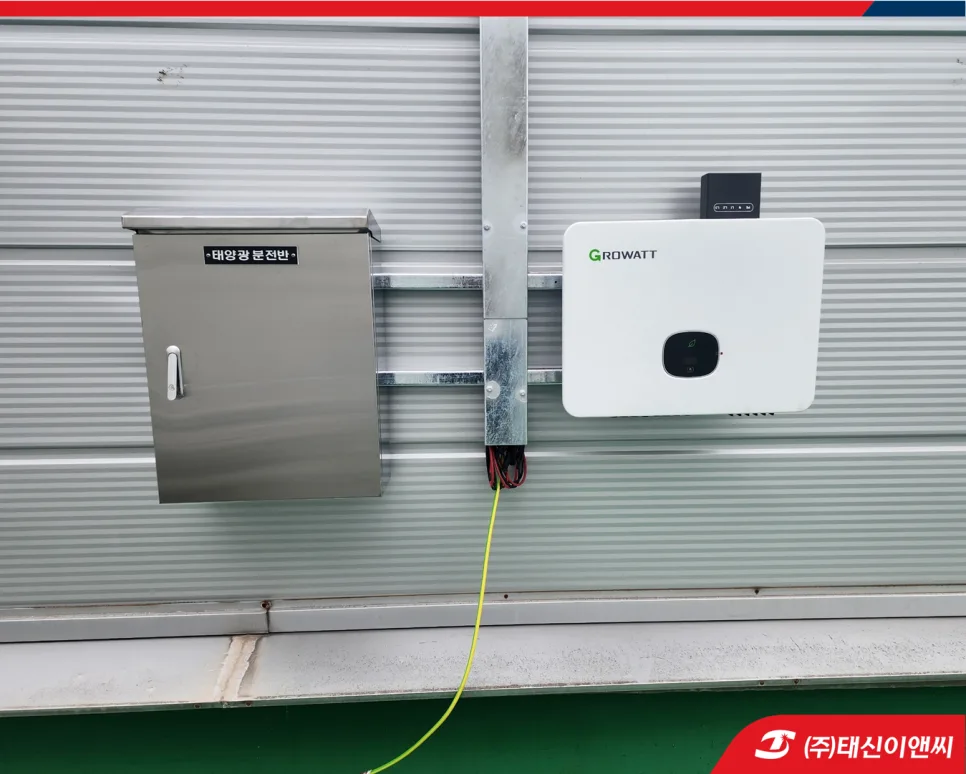

벽면에 설치한 인버터와 분전반
인버터와 태양광 분전반

05누수 걱정을 줄이는 순서

오래된 옥상이라면 태양광을 올리기 전에 방수 상태를 먼저 점검하는 편이 좋습니다. 발전소는 20년 넘게 지붕 위에 머물기 때문에, 설치 전에 방수층을 정비해 두면 이후 누수 위험과 보수 부담을 함께 줄일 수 있습니다.
