직접PPA 계약 비용 읽는 법: 망이용료·부가정산금·부족전력 분리하기
PPA 단가만 비교하면 총지출을 놓칠 수 있습니다. 고시상 거래대금 항목과 부족전력 구매를 나눠 계약서를 읽습니다.

직접PPA 견적 두 장을 비교할 때는 단가 숫자보다 비용의 경계를 먼저 맞춰야 합니다.
재생에너지 구매대금만 적은 견적과 부대비용까지 포함한 견적을 그대로 비교하면 판단이 달라질 수 있어요.
계약서를 공급 구조, 청구 항목, 부족분 구매의 순서로 나누어 읽어 보세요.

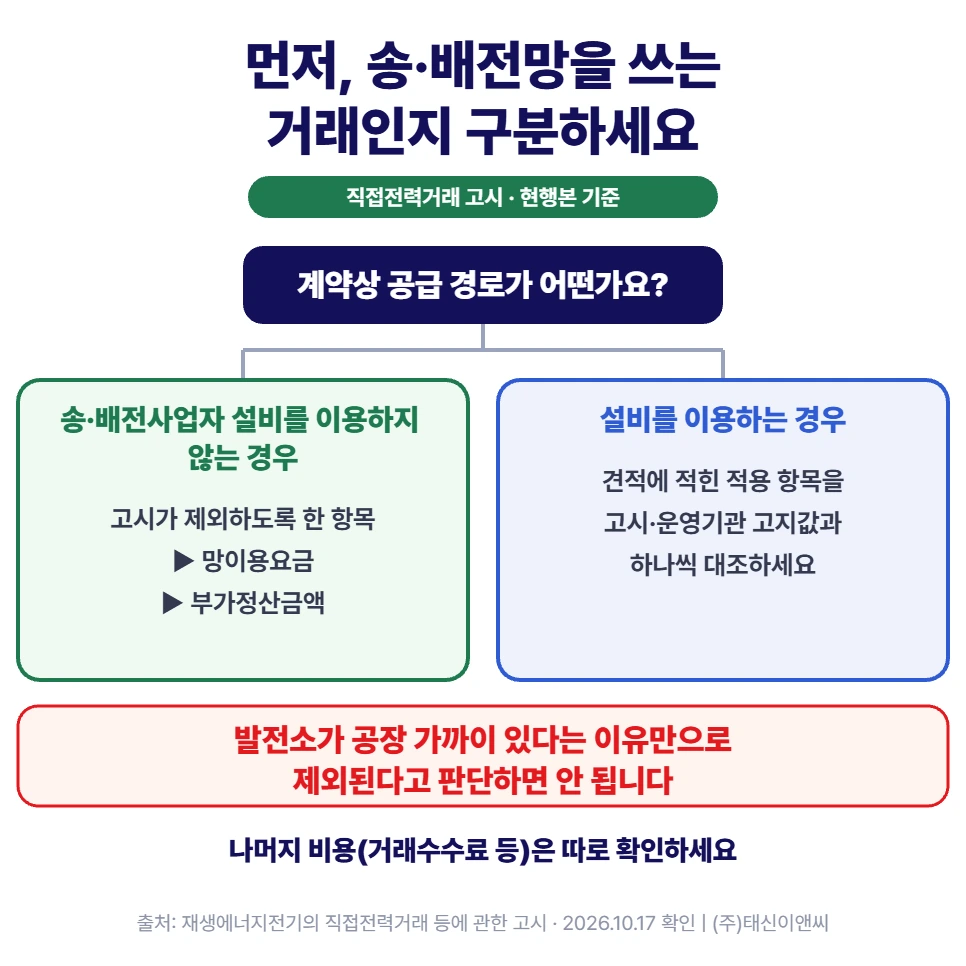

송·배전망을 쓰는 거래인지 먼저 구분하세요
망 이용 여부가 일부 부대비용의 적용을 가르는 기준이에요.
현행 직접전력거래 고시는 송·배전사업자의 설비를 이용하지 않는 경우 망이용요금과 부가정산금액을 제외하도록 규정합니다.
단순히 발전소가 공장 가까이에 있다는 이유로 제외된다고 판단해서는 안 돼요.
계약상 공급 경로와 실제 설비 이용 관계를 먼저 확인한 뒤 견적의 적용 항목을 대조하세요.

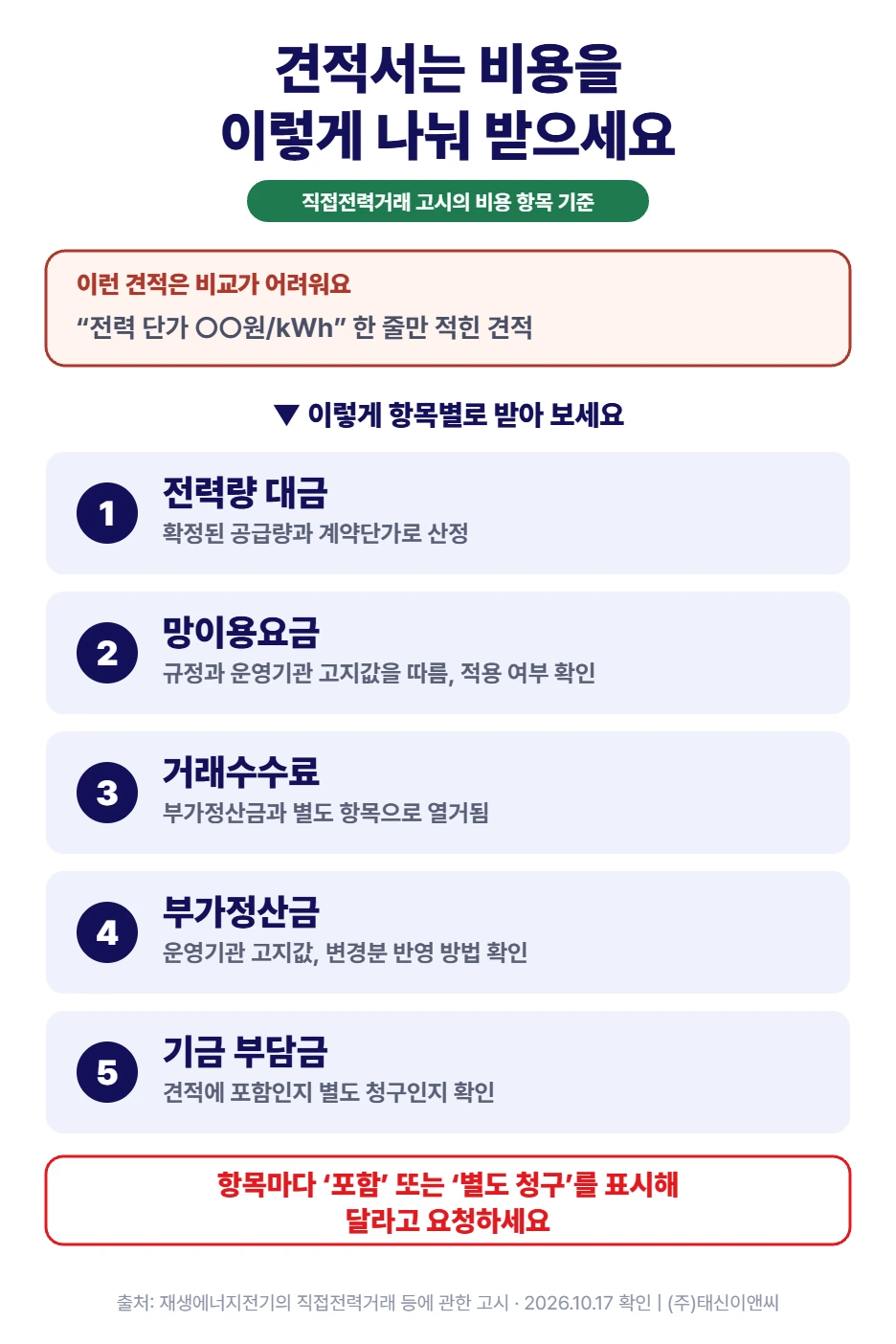

비용은 한 줄 대신 항목별로 받아 보세요
전력량 대금, 망이용요금, 거래수수료, 부가정산금, 기금 부담금을 구분하는 것이 출발점입니다.
전력량 대금은 확정된 공급량과 계약단가를 바탕으로 산정하고, 망이용요금 등은 각 규정과 운영기관 고지값을 따릅니다.
공급사의 견적 표에서 포함·별도 청구 여부와 변경분 반영 방법을 확인하세요.
KPX는 2026년 5월 부가정산금단가 산정기준 개정을 안내했고, 6차 비용평가위원회 결과에도 2026~2027년 적용 단가 안건의 원안가결이 명시돼 있어요.
이 사실만으로 특정 사업장의 적용 단가를 정할 수는 없으니, 실제 고지와 계약 적용 기간을 확인해야 합니다.

남는 질문은 ‘부족분을 누구에게 사느냐’예요

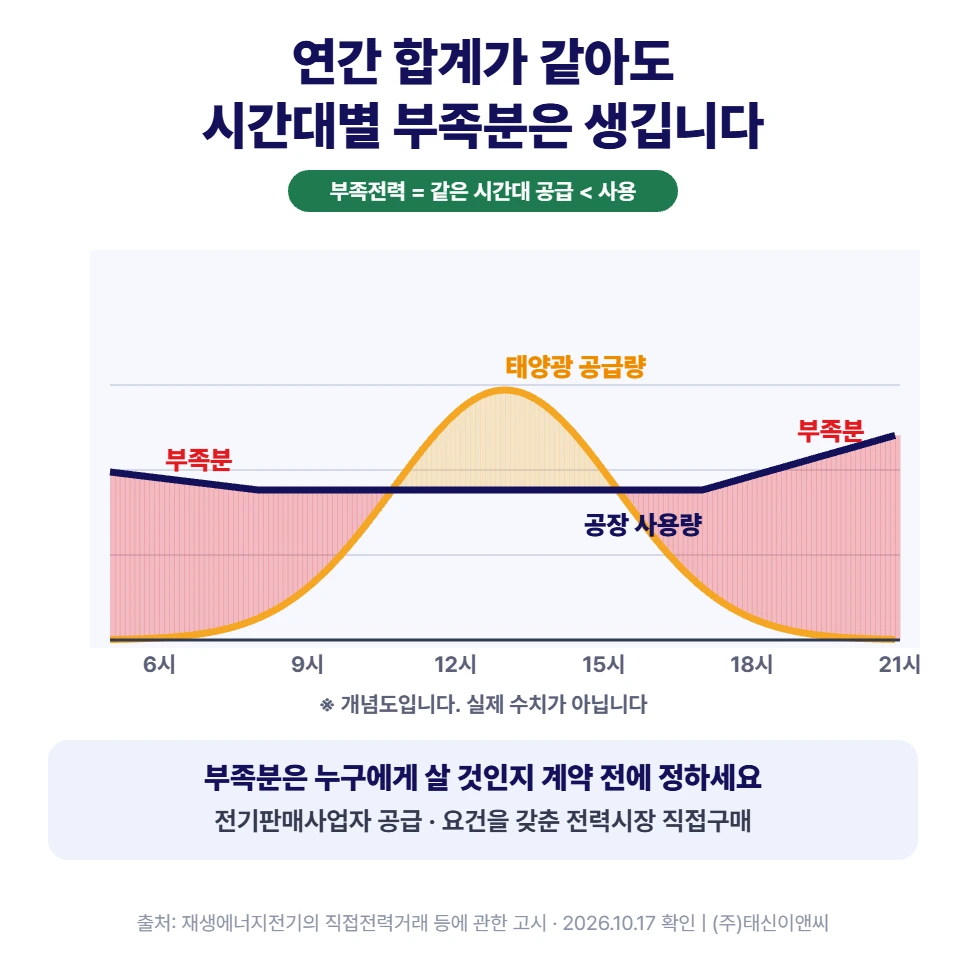

PPA로 충당되지 않는 전력을 별도 비용 흐름으로 검토하세요.
고시상 부족전력량은 같은 시간대의 사용량과 손실을 반영한 공급량 사이의 부족분입니다.
전기판매사업자 공급과 요건을 갖춘 전력시장 직접구매는 적용 규정이 다르므로, 계약 전에 구매 경로를 정하고 예상 지출을 나눠 받아야 해요.
공급량 정산 방식과 연간 보장공급량, 미달 시 책임까지 함께 살피면 표면 단가에 가려진 조건을 읽기 쉽습니다.

자주 묻는 질문
견적의 부가정산비는 거래수수료와 같은 것인가요?
고시에서는 부가정산금액과 거래수수료를 별도 항목으로 열거해요.
견적이 합쳐 표시했다면 각각의 근거와 금액을 요청하세요.
한전 망을 이용하지 않으면 모든 추가비용이 없어지나요?
고시가 명시적으로 제외하는 것은 망이용요금과 부가정산금액입니다.
나머지 비용까지 모두 없다고 해석하면 안 돼요.
연간 태양광 공급량이 소비량과 같으면 부족전력이 없나요?
부족전력은 연간 합계가 아니라 시간대별로 계산해요.
부족전력의 정의는 시간대별 공급과 사용의 차이를 기준으로 하며, 적용 정산 방식과 구매 조건을 확인해야 합니다.
계약 전력 단가가 고정이면 전체 지출도 고정인가요?
단가가 고정이어도 부대비용과 부족전력 구매비용은 바뀔 수 있어요.
계약서에서 두 항목을 어떻게 정산하는지 따로 보세요.
자료와 원문
자료 확인: 2026.10.21
- 국가법령정보센터, 재생에너지전기의 직접전력거래 등에 관한 고시 현행본
2025-12-18 일부개정, 2025-12-24 시행 / 2026-10-21 확인
https://www.law.go.kr/LSW/admRulLsInfoP.do?admRulId=83015&efYd=0 - 전력거래소, 비용평가세부운영규정 개정 안내
2026-05-28 개정 / 2026-10-21 원문 확인
https://new.kpx.or.kr/board.es?mid=a11002020000&bid=0031&act=view&list_no=77530&tag=&nPage=1 - 전력거래소, 2026년 6차 비용평가위원회 회의결과
2026-07-03 게시 / 2026-10-21 원문 확인
https://www.kpx.or.kr/board.es?mid=a10102000000&bid=0095&act=view&list_no=77718&tag=&nPage=1
기업 고객 전용 · 구독형 태양광
불필요한 간접비를 없애, 고객의 전기요금 부담을 더 낮춥니다.
직접 비교해 보세요.
자신 있습니다.
우리 사업장의 태양광 조건을 함께 살펴보세요
공장 운영 방식과 지붕·설비 조건을 알려 주시면 설계·시공 검토에 필요한 사항을 안내해 드립니다.
