옥외형 ESS 인허가,
건축물일까 공작물일까?
같은 모양의 ESS인데도 지방정부마다 분류가 달라 인허가 기간과 비용이 엇갈리는 일이 있었어요.
10월 15일 정부가 전국 공통 분류 지침을 내놓았어요. 공장에 배터리를 둘 계획이라면 설치 형태부터 살펴보세요.
핵심 요약
- 기후에너지환경부가 옥외형 ESS 시설물 분류 지침을 10월 15일부터 전국 지방정부에 안내했어요.
- 건축법상 정의에 사람의 출입 여부, 구조와 용도를 더해 건축물·가설건축물·공작물로 나눕니다.
- 건축물 대신 공작물로 분류되면 인허가가 약 2~4개월에서 약 0.5~1.5개월로 줄 수 있다고 예시했어요.
- 비용도 약 30,000,000~80,000,000원에서 약 2,000,000~10,000,000원으로 줄 수 있다는 예시예요.
- 모든 ESS가 공작물은 아니고, 개발행위허가와 전기·소방 안전 기준은 따로 챙겨야 합니다.

01옥외형 ESS 분류 지침은 왜 나왔나요?
그동안은 같은 형태의 ESS라도 지방정부 방침에 따라 분류가 달랐어요.
건축물, 가설건축물, 공작물로 다르게 분류됐거든요.
분류가 달라지면 인허가 절차와 걸리는 기간, 비용이 함께 달라져서 사업자들의 어려움이 컸어요.
기후에너지환경부는 국무조정실과 협력하고 국토교통부와 협의해 ‘옥외형 에너지저장장치(ESS) 시설물 분류 지침서(가이드라인)’를 만들었어요.
10월 15일부터 전국 지방정부에 안내한다고 합니다.
건축법상 정의에 사람의 출입 여부와 시설물의 구조·용도를 더해 판단하는 방식이에요.
02건축물, 가설건축물, 공작물은 무엇으로 갈리나요?

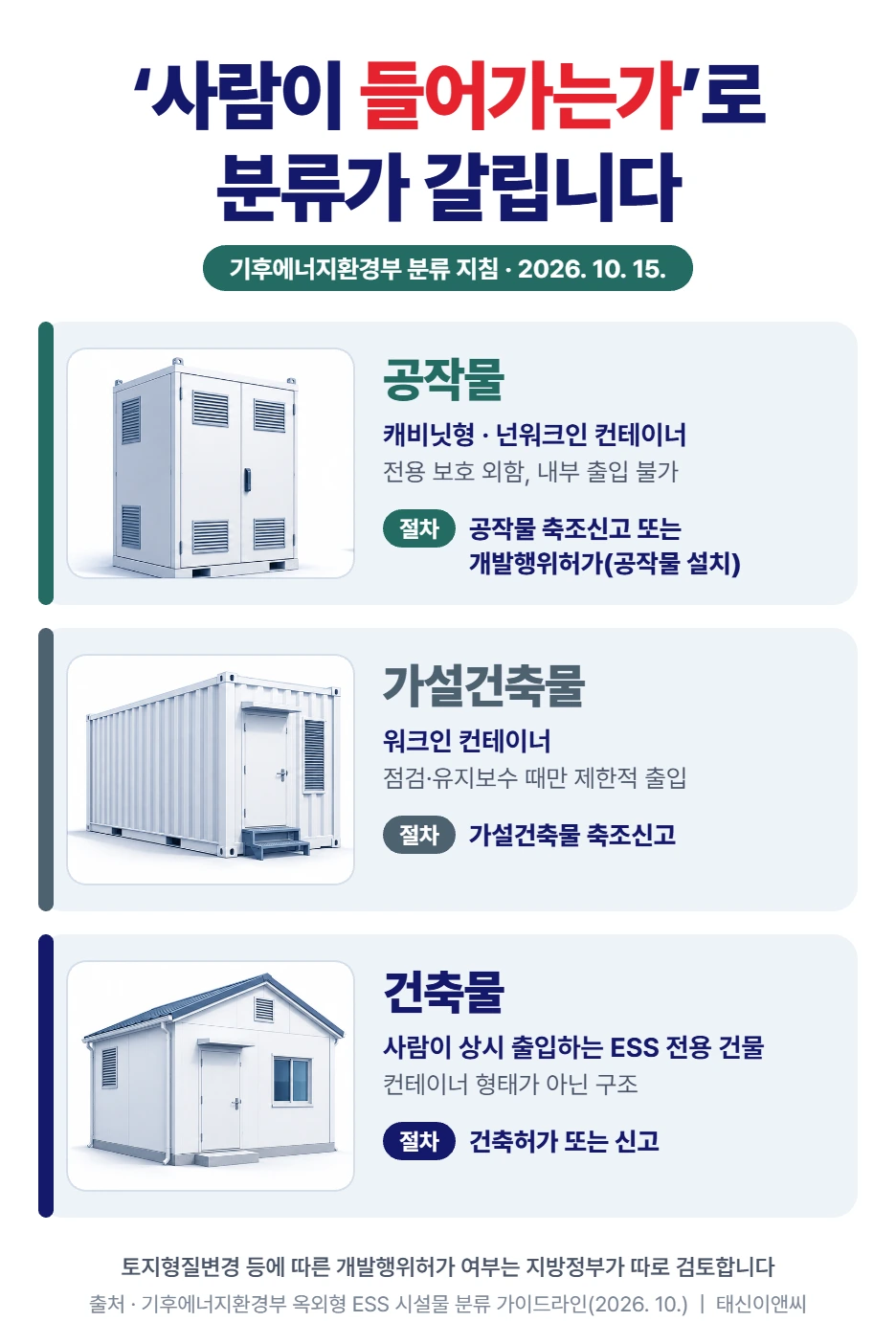

기준은 ‘안에 사람이 들어갈 수 있는가’예요.
토지에 정착하고 지붕과 기둥 또는 벽이 있으면 건축물로 보는 게 기본 원칙이에요.
다만 축전지를 보호하는 전용 외함이면 건축물로 보지 않습니다.

내부에 들어갈 수 없는 캐비닛형이나 넌워크인 컨테이너는 공작물이에요.
점검·유지보수를 위해 제한적으로 드나드는 워크인 컨테이너는 가설건축물이고요.
컨테이너가 아닌 구조로 사람이 상시 출입하는 ESS 전용 건물은 건축물입니다.
밟아야 할 절차도 달라요.
- 건축물: 건축허가나 신고
- 가설건축물: 축조신고
- 공작물: 축조신고 또는 개발행위허가(공작물 설치)
공작물이 어느 쪽인지는 건축법·국토계획법 시행령의 규모 기준에 따라 갈려요.
03분류에 따라 인허가 기간과 비용이 얼마나 달라지나요?

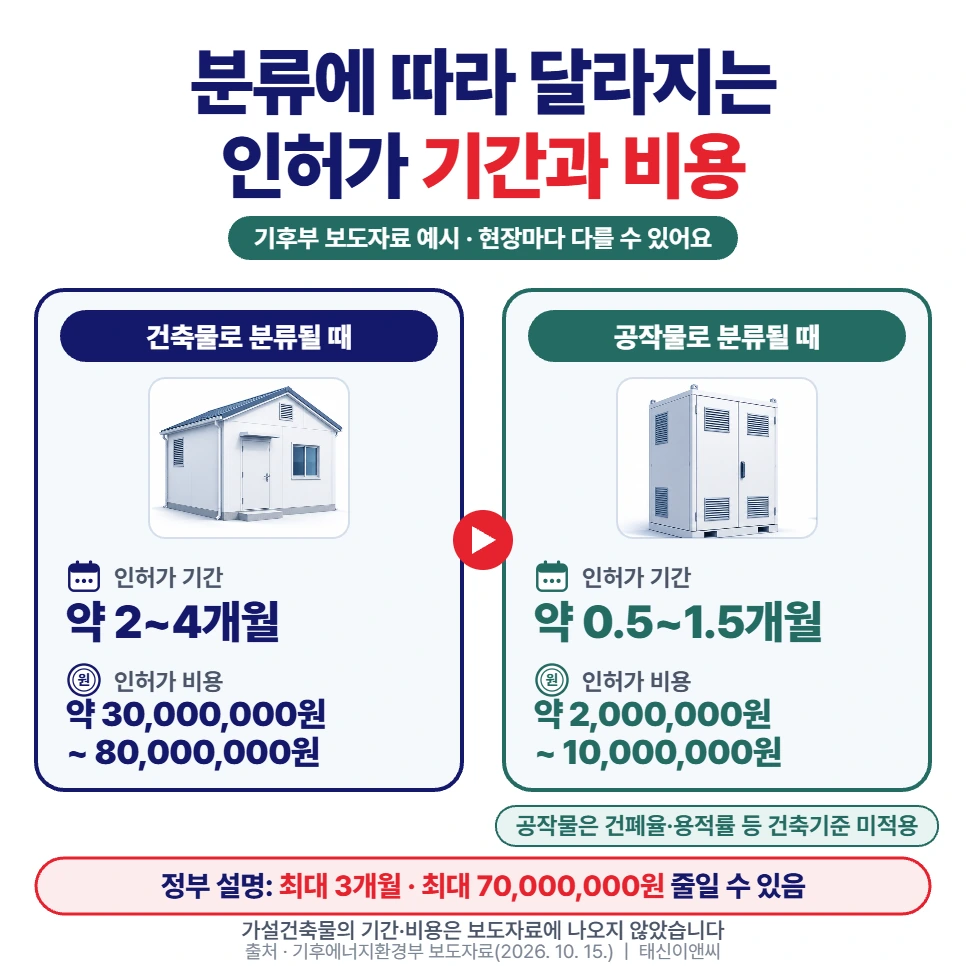

보도자료가 든 예시는 이렇게 달라요.
- 건축물: 인허가 약 2~4개월, 비용 약 30,000,000~80,000,000원
- 공작물: 인허가 약 0.5~1.5개월, 비용 약 2,000,000~10,000,000원

공작물로 분류되면 건폐율·용적률 같은 건축기준도 적용받지 않아요.
정부는 이런 차이로 인허가 기간은 최대 3개월, 비용은 최대 70,000,000원까지 줄일 수 있다고 설명했어요.
다만 보도자료의 예시 수치예요.
부지 조건과 지방정부 절차, 설비 규모에 따라 내 현장에서는 달라질 수 있습니다.
가설건축물은 보도자료에 예시가 없어요.
04우리 공장에 두려는 ESS는 어디에 해당할까요?
제품 사양서와 설치 계획을 놓고 네 가지를 확인해 보세요.
- 출입 여부: 캐비닛형이나 넌워크인 컨테이너처럼 들어갈 수 없는 구조인지, 들어가 작업하는 워크인형인지 봐요.
- 쌓는 구조: 지침 예시는 여러 단으로 쌓는 컨테이너 가운데 안전과 화재 예방을 위해 비리튬계(VFB) ESS만 공작물로 들었어요.
- 안전 기준: 분류와 별개로 전기설비기술기준, 한국전기설비규정(KEC), 전기저장시설 화재안전기술기준(NFTC 607)을 지켜야 해요.
- 개발행위허가: 토지형질변경 등에 따른 개발행위허가가 필요한지는 지방정부가 따로 검토합니다.
05전력망에 짓는 ESS와 공장에 두는 ESS는 같은 정책인가요?
이름은 같지만 목적과 설치 주체가 달라요.
9월 29일 발표된 전력망 혁신대책의 ESS는 배전망과 변전소에 설치합니다.
낮에 몰리는 태양광을 저장했다가 밤에 흘려보내는 ‘비증설 대안’이에요.
2030년까지 배전망 ESS로 태양광 3GW, 변전소 ESS로 1.6GW를 더 접속하는 것이 목표예요.
7월 10일 협약을 맺은 배전망 ESS 구축지원 사업도 비슷해요.
선정된 통합발전소 사업자 9곳이 32개 배전선로에 ESS 128MW(640MWh)를 짓습니다.
접속대기 중인 태양광 182.4MW를 먼저 연결하는 구조라, 공장이 자기 건물 옆에 두는 ESS와는 대상이 달라요.
ESS로 출력을 관리하는 ‘자율접속’은 올해 시범사업을 거쳐 내년부터 본격 추진할 계획이에요.
그렇다고 공장에 ESS를 달면 접속 문제가 풀리는 것은 아니에요.
한전의 접속 검토 결과는 따로 확인해야 합니다.
대책 전체는 전력망 혁신대책, 내 발전소 접속은 언제 어떻게 달라질까에 정리해 두었어요.

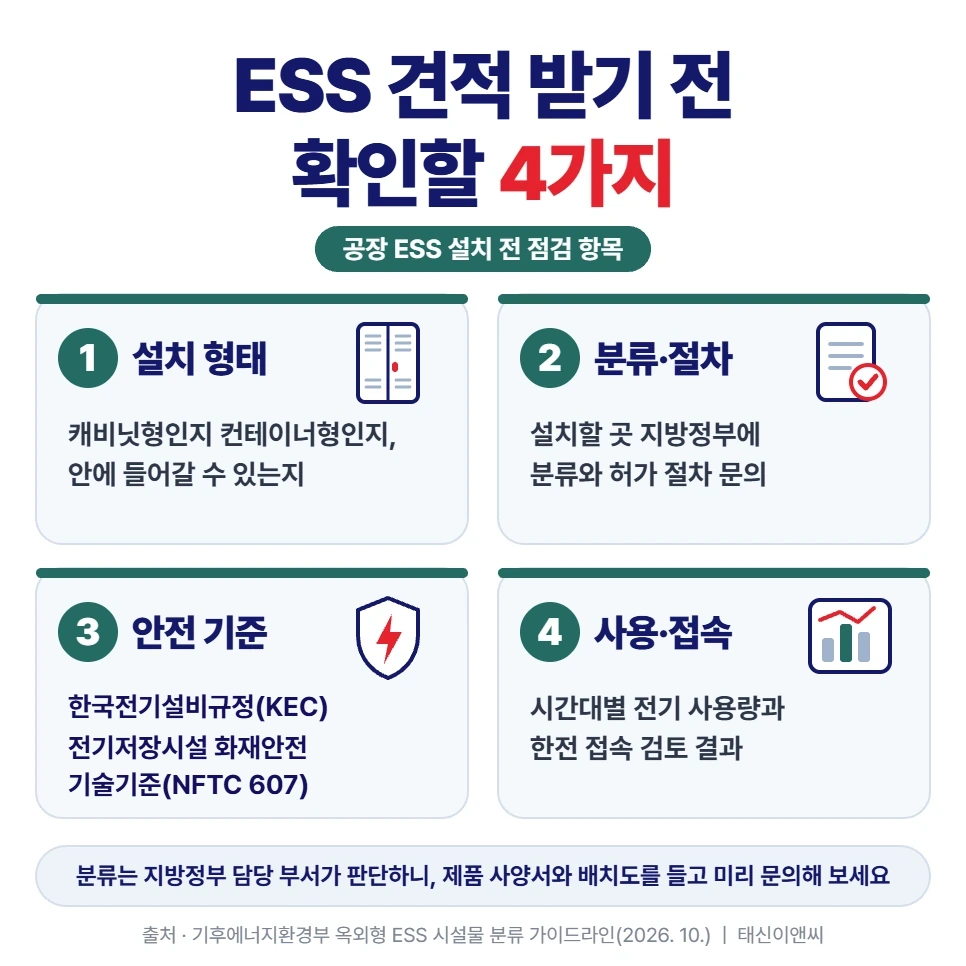

06ESS 견적을 받기 전에 무엇을 준비하면 좋을까요?
배터리 가격을 비교하기 전에 ‘어떤 형태로, 어디에, 어떤 절차로 둘지’부터 정해 두세요.
형태가 정해져야 분류와 절차가 정해져요.
그다음에야 기간과 비용도 가늠할 수 있습니다.

제품 사양서와 배치도를 들고 미리 문의하면 헛걸음을 줄일 수 있어요.
낮 전기를 얼마나 쓰는지 보여 주는 시간대별 사용자료도 함께 챙겨 두세요.
태양광 설치부터 고민 중이라면 공장지붕 태양광 의무화, 어디까지 정해졌나? 기존 공장이 확인할 것도 같이 읽어 보세요.
자주 묻는 질문
모든 옥외형 ESS가 공작물로 분류되나요?
아니에요.
내부에 들어갈 수 없는 전용 보호 외함형은 공작물이에요.
사람이 제한적으로 드나드는 워크인 컨테이너는 가설건축물, 상시 출입하는 전용 건물은 건축물로 나뉘어요.
분류 지침이 있으면 허가 없이 설치해도 되나요?
아니요.
공작물도 축조신고나 개발행위허가(공작물 설치)를 거쳐야 해요.
토지형질변경 등에 따른 개발행위허가가 필요한지는 지방정부가 따로 검토합니다.
인허가 기간과 비용이 정말 그만큼 줄어드나요?
보도자료가 든 예시 범위예요.
건축물일 때는 약 2~4개월에 약 30,000,000~80,000,000원이에요.
공작물일 때는 약 0.5~1.5개월에 약 2,000,000~10,000,000원이고요.
내 현장의 실제 값은 지방정부 절차와 설비 규모에 따라 달라질 수 있습니다.
건물 안이나 지붕 위에 두는 ESS도 같은 기준인가요?
이 지침은 ‘옥외형’ ESS의 시설물 분류를 다뤄요.
건물 안이나 지붕 위 설치는 지침에 아직 없어요.
해당 지방정부와 소방·전기 안전 담당 부서에 확인해 보세요.
공장 태양광에 ESS를 꼭 같이 설치해야 하나요?
아니에요.
9월 29일 전력망 혁신대책과 이번 분류 지침 어디에도 공장 태양광에 ESS를 의무로 붙이라는 내용은 없습니다.
전력망 쪽 ESS 사업과 공장 안 ESS는 목적이 달라요.
낮 시간 사용 패턴과 접속 여건을 보고 따로 판단하면 돼요.
참고 자료
- 기후에너지환경부 보도자료 「에너지저장장치 시설물 분류 기준 일원화, 인·허가 기간 및 비용 대폭 감축」(2026.10.15), 기후에너지환경부
- 옥외형 에너지저장장치(ESS) 시설물 분류 가이드라인(보도자료 별첨 PDF, 2026.10.), 기후에너지환경부
- 기후에너지환경부 보도자료 「2030년 재생에너지 100GW 이상 수용하도록 전력망 체계 혁신한다」(2026.9.29), 기후에너지환경부
- 기후에너지환경부 보도자료 「국내 최초, 호남의 재생에너지 계통제약 배전망 에너지저장장치로 해소해 나간다」(2026.7.10), 기후에너지환경부
기업 고객 전용 · 구독형 태양광
불필요한 간접비를 없애, 고객의 전기요금 부담을 더 낮춥니다.
직접 비교해 보세요.
자신 있습니다.
우리 공장에 ESS를 두려면 어떤 형태가 맞을까요?
설치 예정 위치와 낮 시간 전기 사용 패턴만 알려 주셔도 태양광과 함께 검토할 항목을 같이 짚어 드려요.
알수록 믿음이 커지는 회사 태신이앤씨가 도와드리겠습니다.
